    水环境治理 我们在行动 | 华汇水务集团工作推进纪实
    信息来源:华汇水务  ‖  发稿作者:管理员   ‖  发布时间:2024年9月14日  ‖  查看514次  ‖
      水环境治理进入攻坚时刻,水务集团进一步强化政治担当,树牢底线思维,压实压紧安全生产责任,筑紧筑牢安全防线,高标准、严要求推进工程建设,确保水环境治理工作取得阶段性成效。
      一 管网工程建设情况
      01城乡污水主管网建设加速收尾工作
      北三环、柏木集镇、陆三港、前进港污水管道建设累计铺设管道1172米。

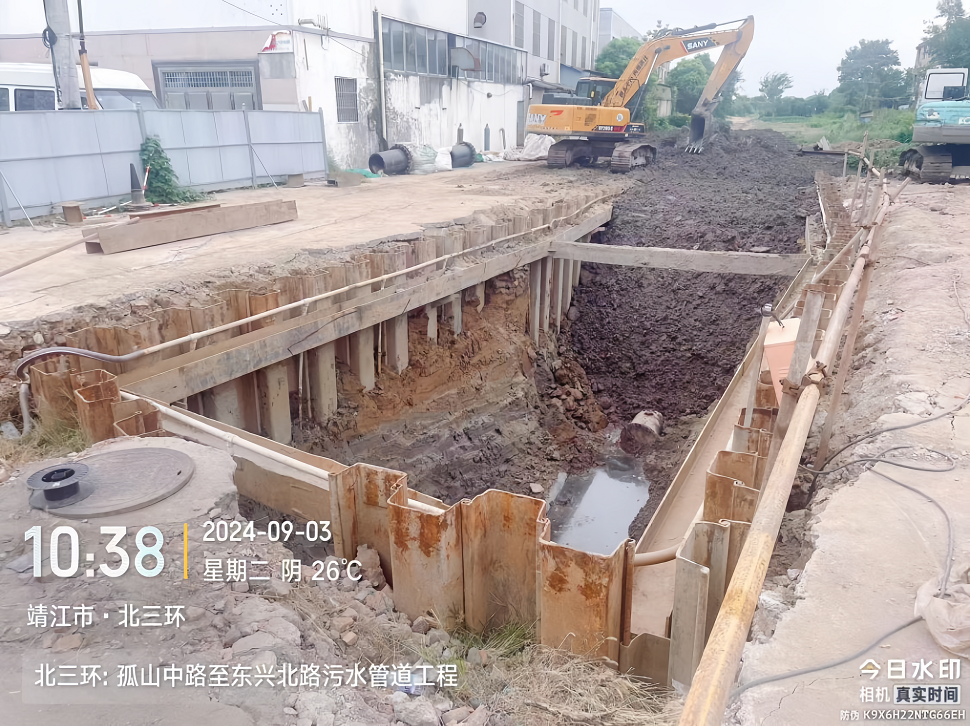

      1、北三环后端污水主管网工程累计完成管道铺设413米,剩余工程量为新老管道对接,正在实施,即将完成主管网铺设任务。

      2、柏木集镇、陆三港、前进港污水管道建设加速攻坚。柏木集镇累计完成759米,前进港累计完成180米,陆三港友仁村累计完成252米。

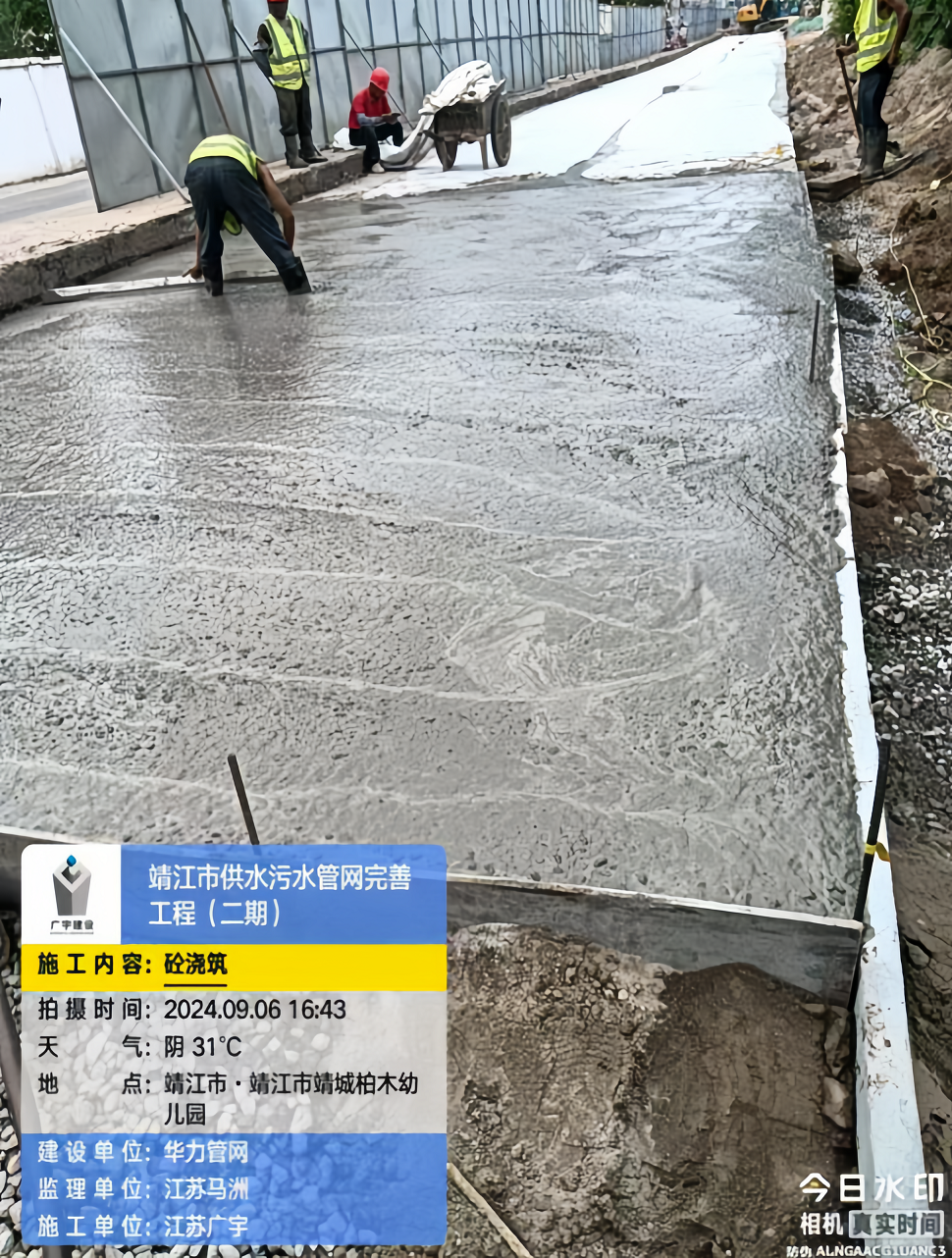

      3、其他乡镇主要管网建设:斜桥镇江平路(新舟船舶—斜新路)污水管道工程累计完成管道铺设269米;东兴镇兴扬路(扬子小区)污水管道工程累计完成管道铺设178米;季市镇马桥北互通安置区供排水管道工程进场施工。

    02 雨污分流建设全面铺开、进展迅速
      所辖达标区内431个小区雨污分流改造,至本月5日已开工341个、完工53个。其中:
      ①城东套闸11个小区完成管道690.8米,47个构筑物安装。城东套闸、银河小区、泰康宿舍、劳动服务公司宿舍4个已完成;
      ②新建路173号等10个小区累计完成管道铺设422.7米,路面恢复123.5平米,构筑物安装43个,新建路173号、干休所、水利局、经委宿、西河沿宿舍5个小区已完成;
      ③教师进修西7个小区累计完成管道铺设138.4米,路面恢复28平米,构筑物安装19个;
      ④虹桥公寓和江平路118号等7个小区累计完成管道铺设224米,路面恢复250平米,构筑物安装32个;
      ⑤汀兰小区等5个小区累计完成20米,烈帝庙街15弄已完成;
      ⑥孙家桥等4小区设计方案复核中。
      ⑦老旧小区(48个小区)8月累计完成842.3米,构筑物安装86个;9月完成12米,3个构筑物安装,28个小区已完成。

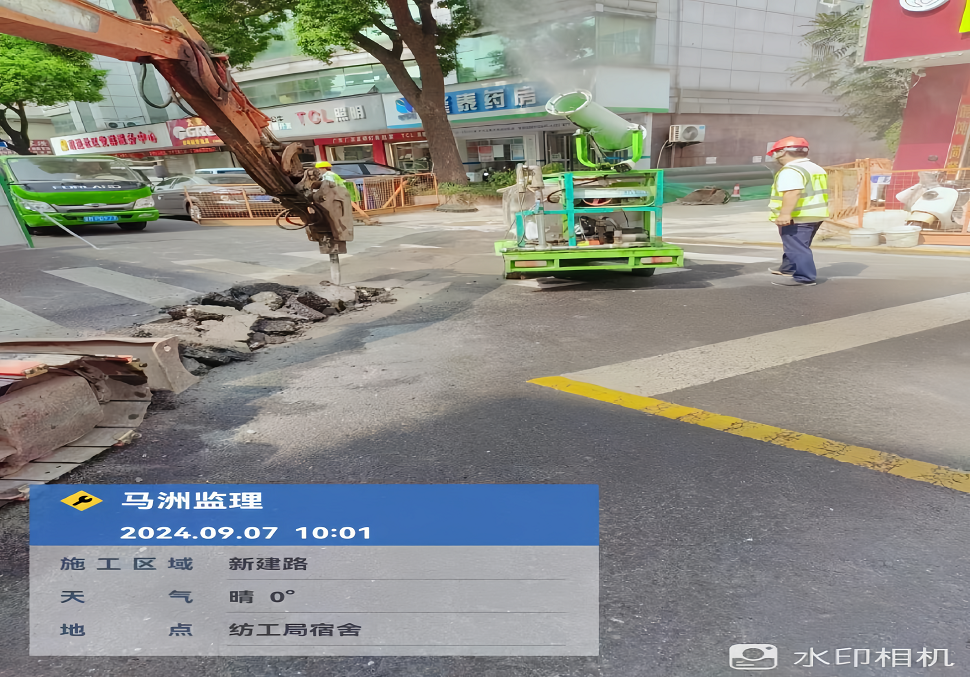

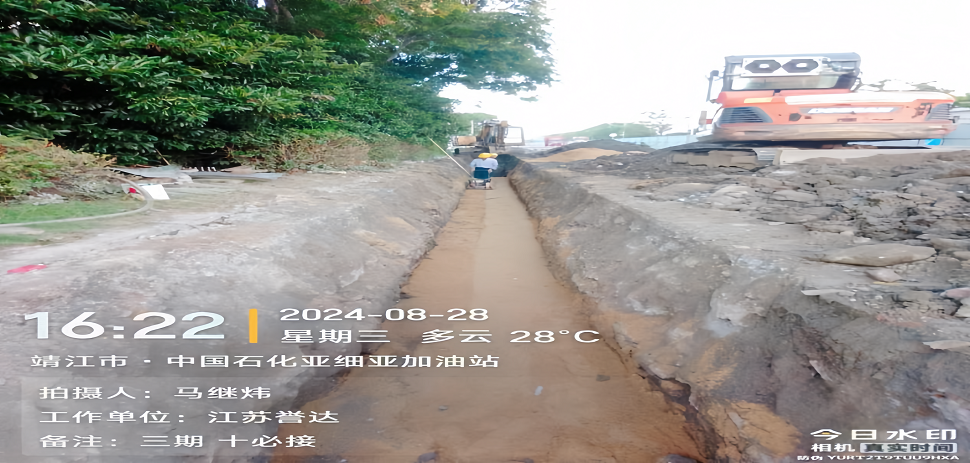

      142条路段十必接项目已开工100个,其中完成70个,累计完成10.534米管道铺设。
      二 管道修补情况
      1 管道修复

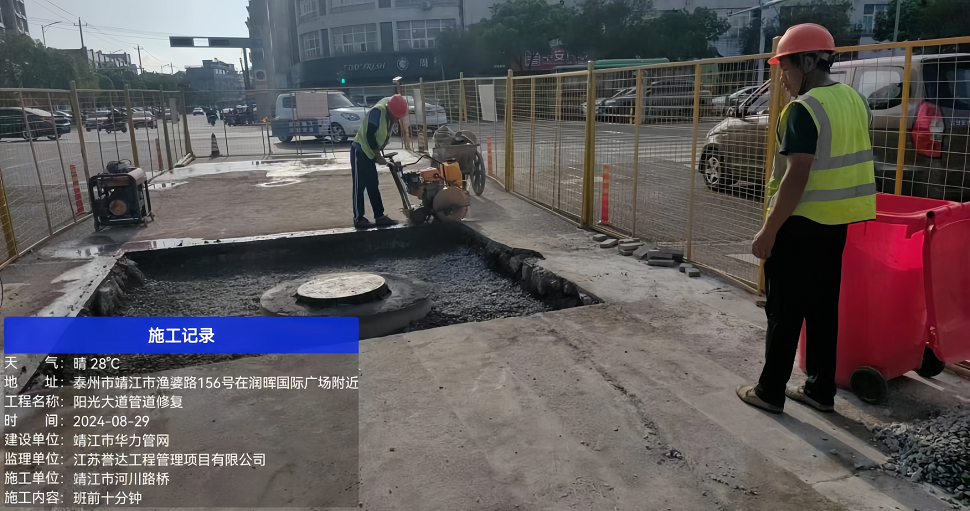

      管道开挖修复缺陷222处,开挖施工116处,其中完成47处(含另增加完成的“挤外水”6处管道修复)。

      ①阳光大道(人民路东侧)污水管道修复管道铺设已完成,共计开挖修复2处。
      ②阳光大道等8条路已完成缺陷修复30处,其中开挖修复28处,内修复2处。
      ③车站路等20条路已完成缺陷修复5处,其中开挖修复4处,内修1处。
      ④虹兴路等19条路其中5条道路已完成管道复检测。
      2 污水管道疏通清淤:

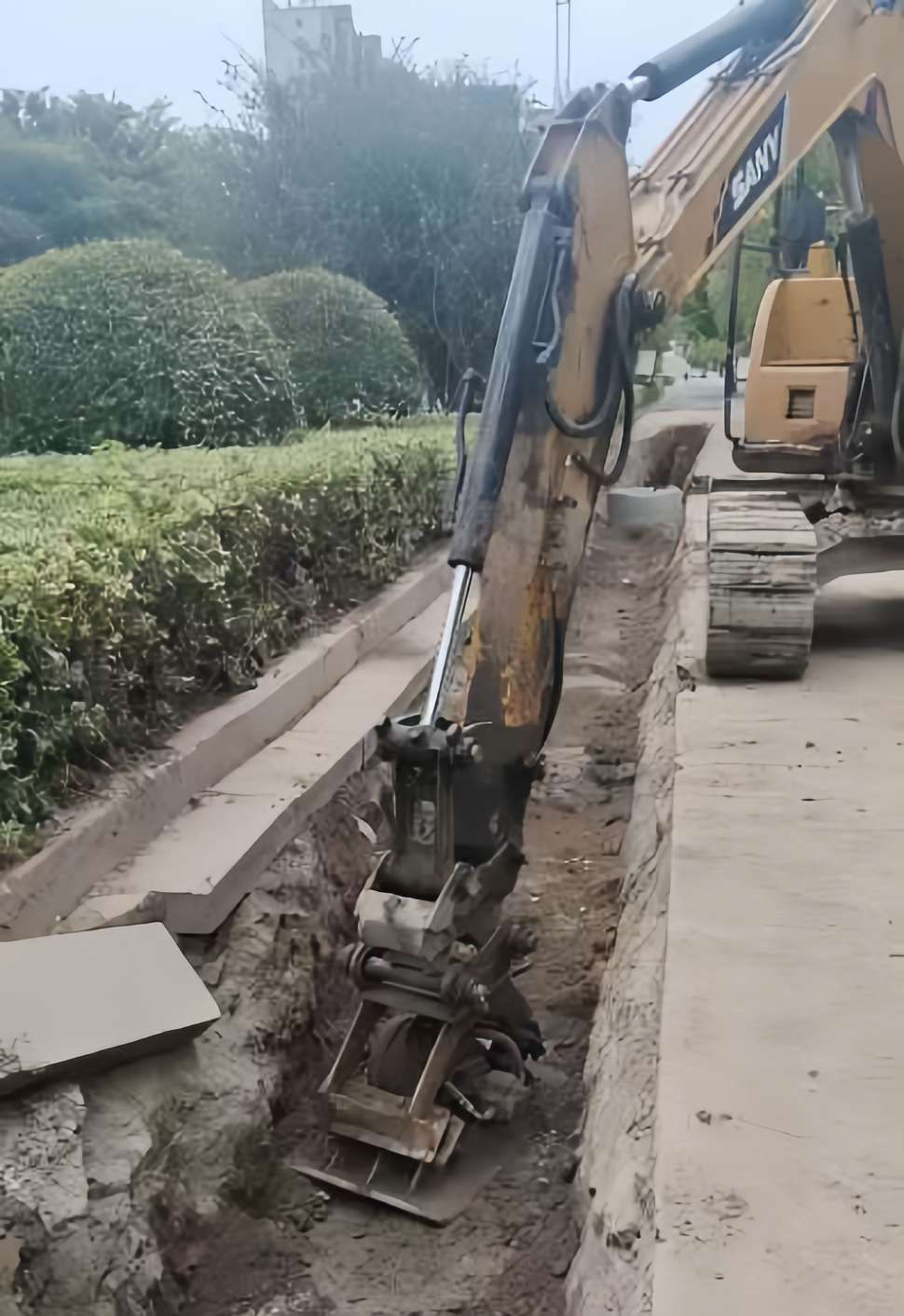

      主要对江丰路南侧(上海城片区)DN300污水管道疏通311.2米,清理井内硬质垃圾8袋约400斤,吸污10方。

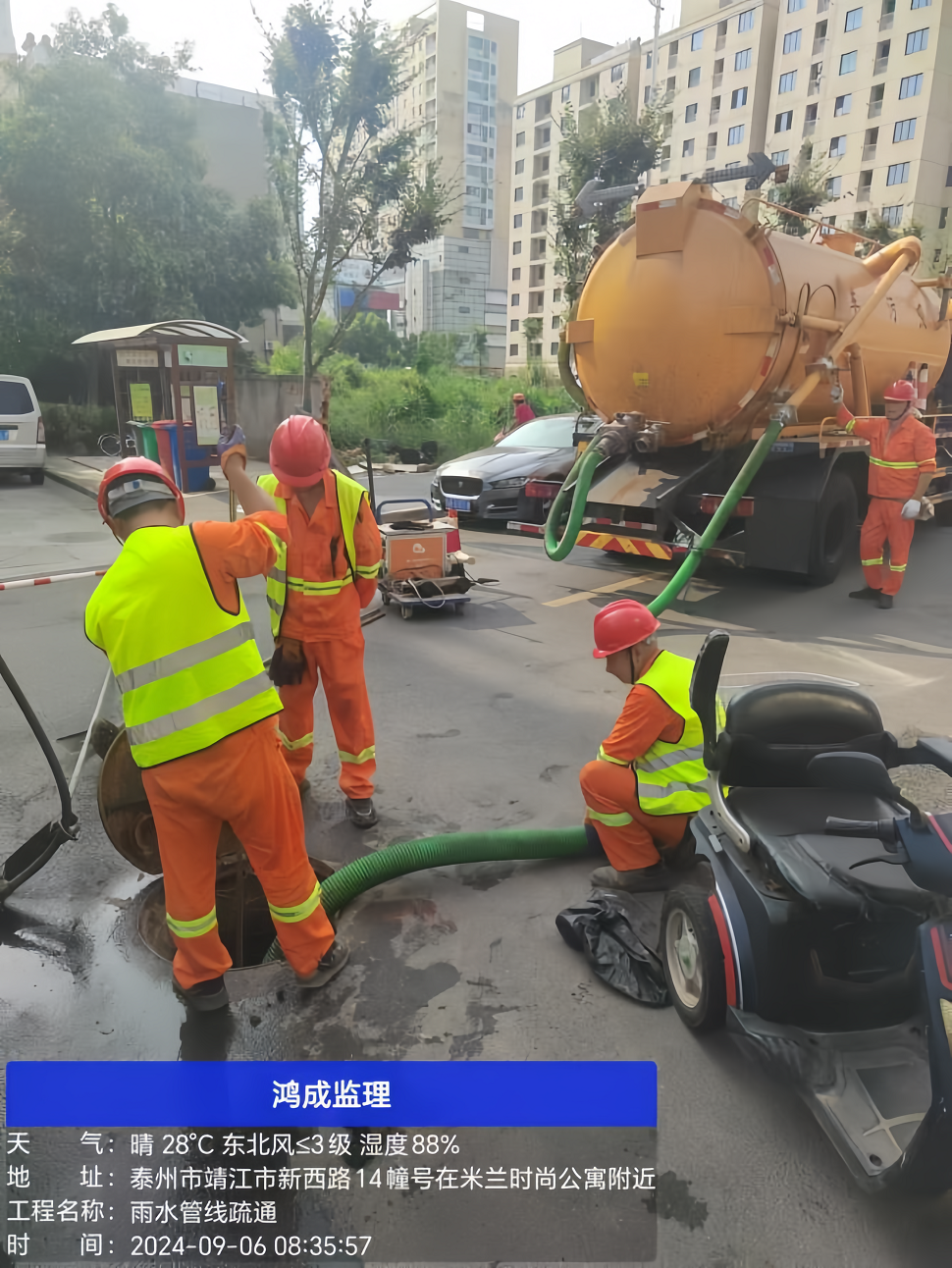

      3 雨水管道疏通清淤:
      对横港至真武河流域横港北路、江平路、天渔路、胜利街DN110-DN600管道清淤2670.8米,吸污约22方,清理垃圾240公斤。

      三 污水厂站运行情况
      华汇城市污水厂8月22日—9月4日日均处理水量7.26万吨,COD均值286mg/L。城北污水厂8月22日—9月4日日均处理水量2225吨。其他乡镇厂日处理水量保持平稳。处理后的水质都能确保达标排放。
